Hangsicherung; Erstellung Zugang in TG mit Stützwänden aus Vollfertigteilwandscheiben

Das Bauen in Hanglagen erfordert sowohl in der Planung als auch in der Bauausführung ein hohes Maß an fachlicher Expertise sowie durchdachte, wirtschaftliche Lösungsansätze, um die aus der Topografie resultierenden Herausforderungen sicher zu beherrschen. Dies galt in besonderem Maße für die Erschließung des Tiefgeschosses einer groß dimensionierten Tiefgarage im Waldkircher Stadtteil Kollnau.

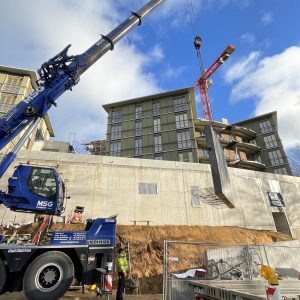

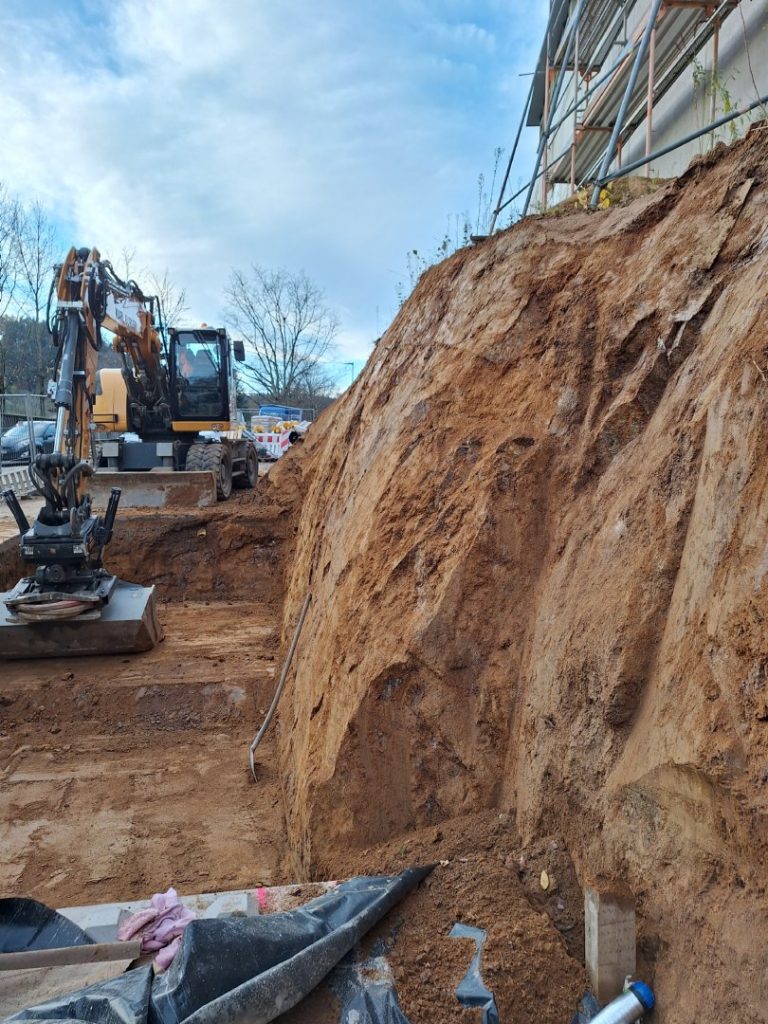

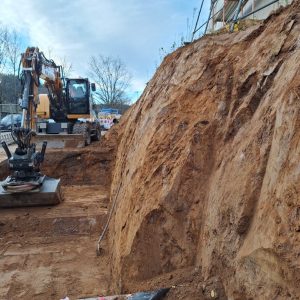

Der Zugang zur Tiefgarage befand sich auf einem Niveau von rund 5 m oberhalb der angrenzenden Straße und musste barrierefrei hergestellt werden. Um eine fußläufige

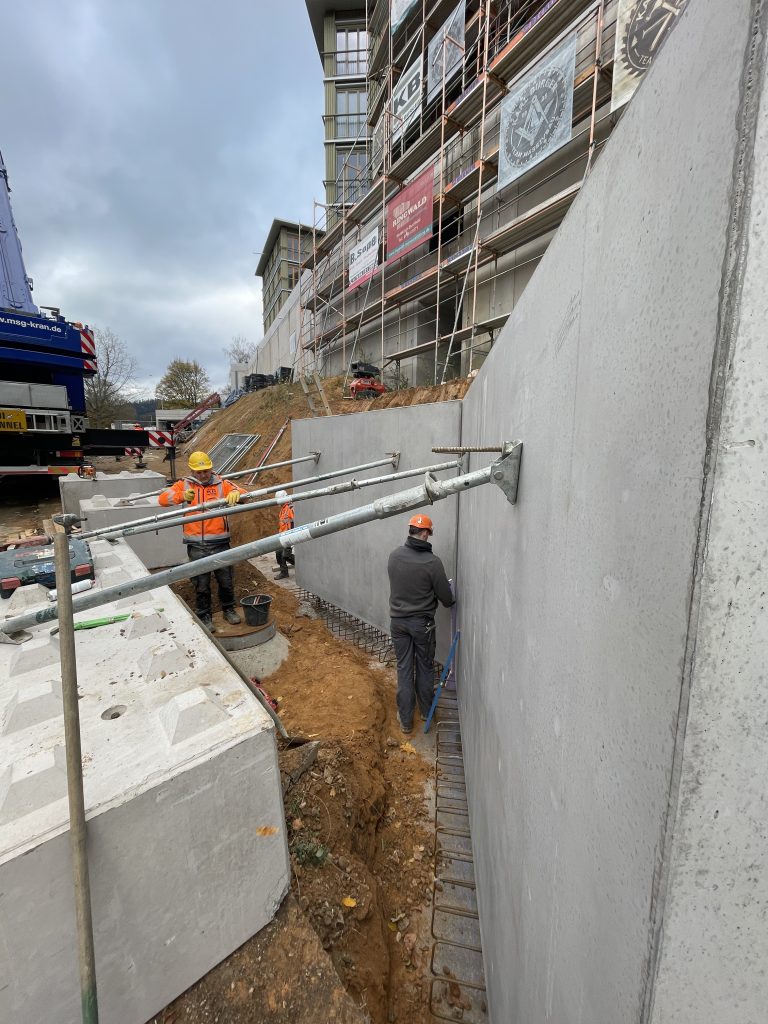

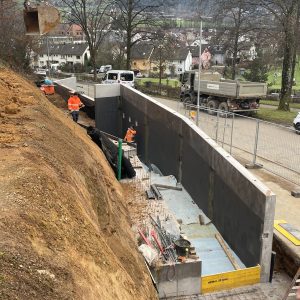

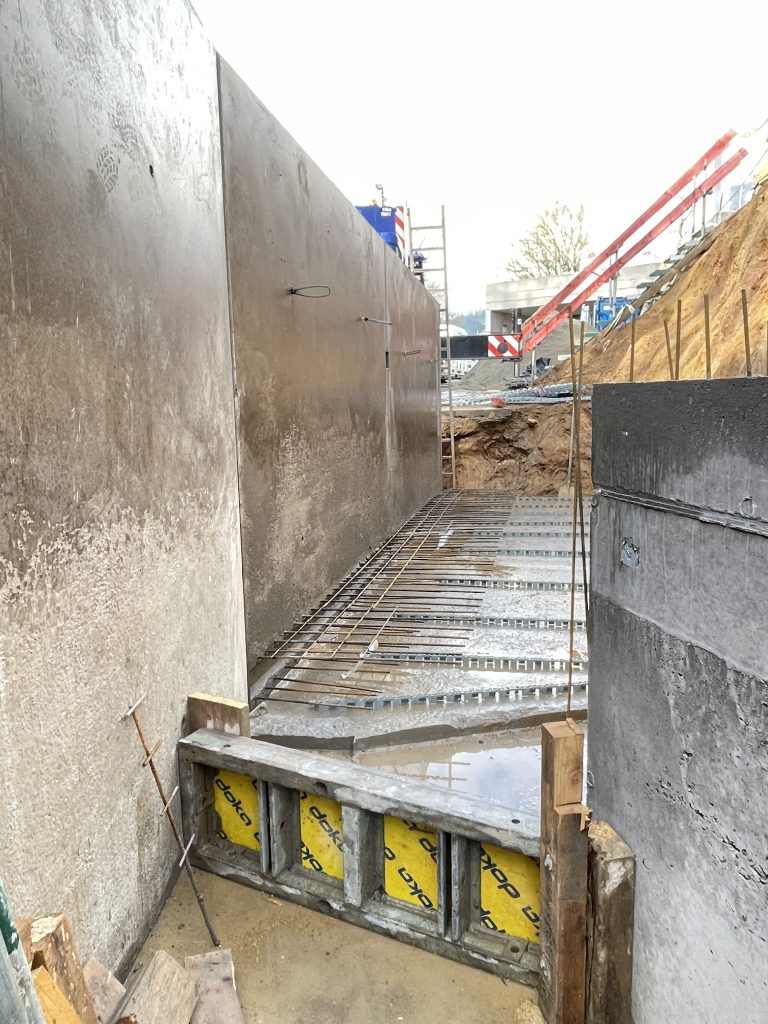

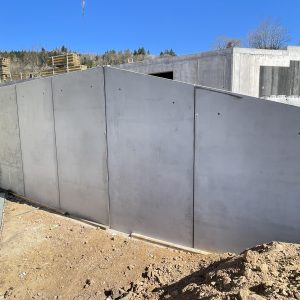

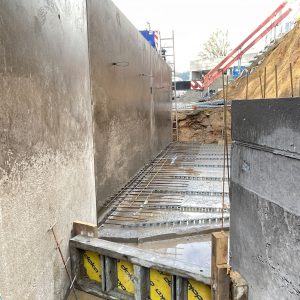

Erschließung über gepflasterte Wege sowie Längsparkplätze unmittelbar entlang der Straße realisieren zu können, waren insgesamt 105 lfm Stützwände mit Höhen von bis zu 4,75 m erforderlich. Sämtliche sichtbaren Oberflächen mussten dabei höchsten Anforderungen an Sichtbetonqualität genügen.

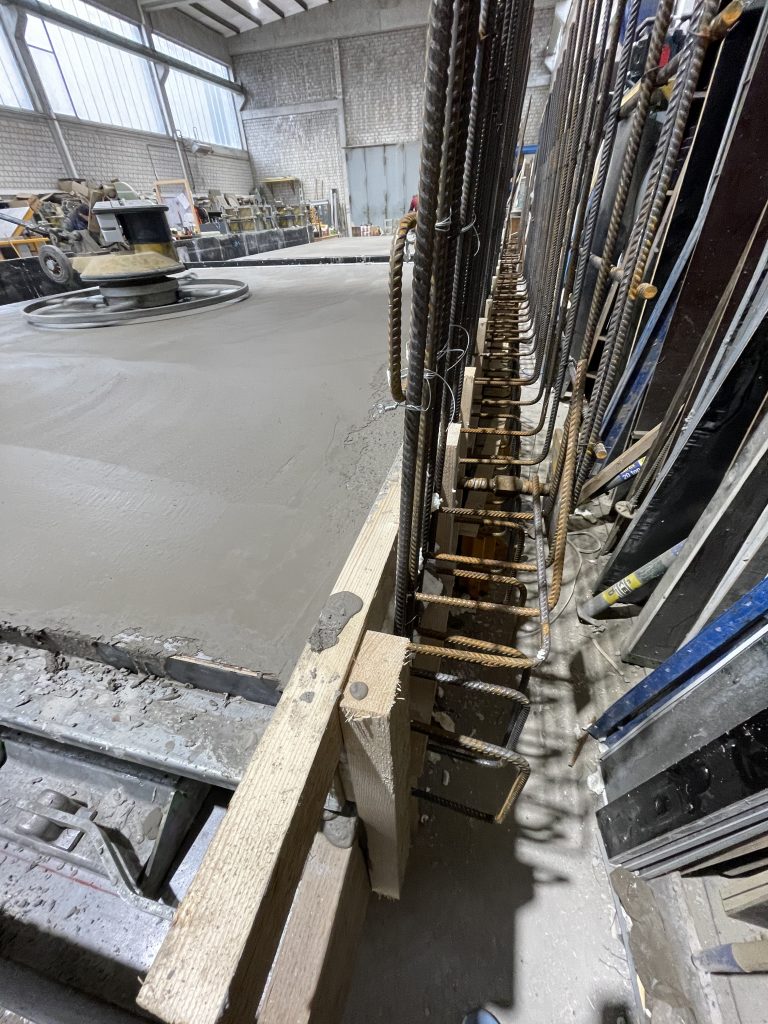

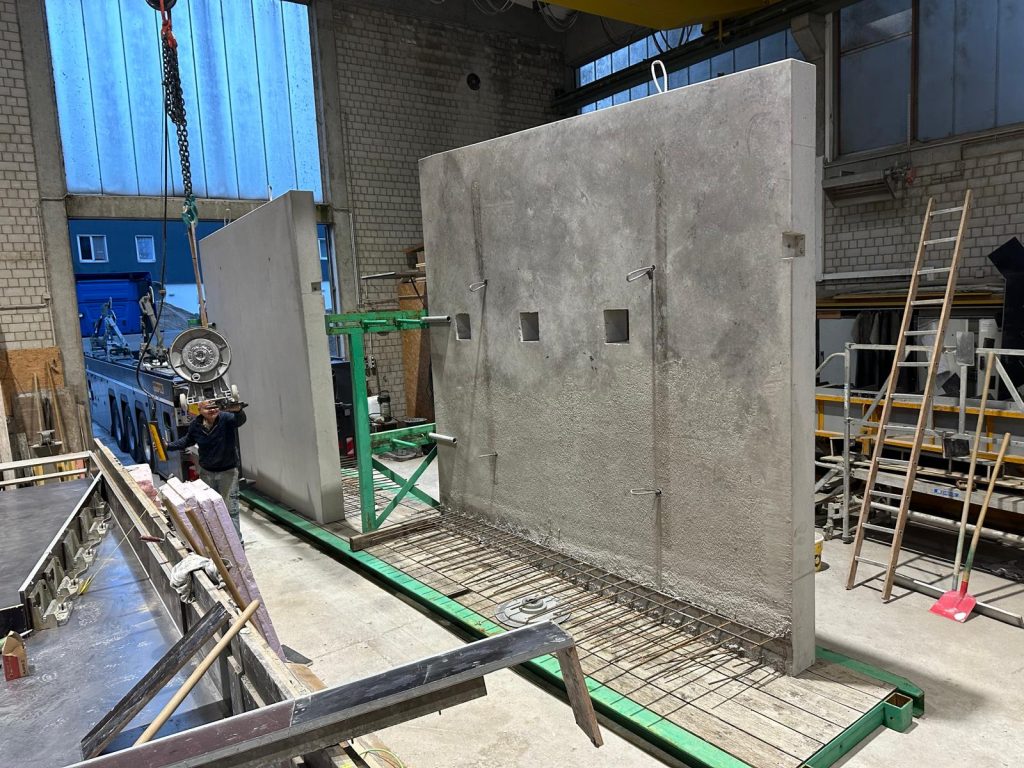

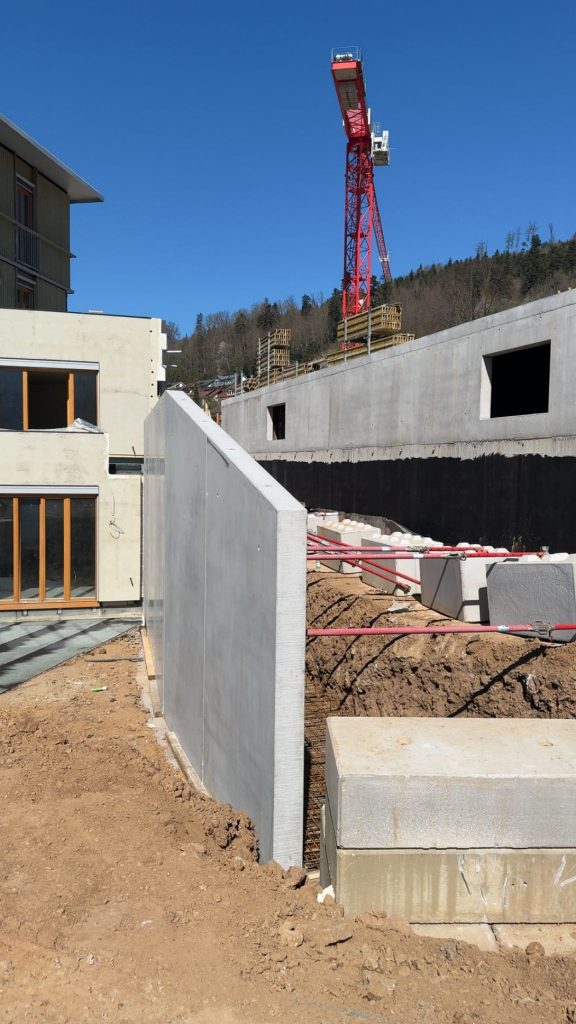

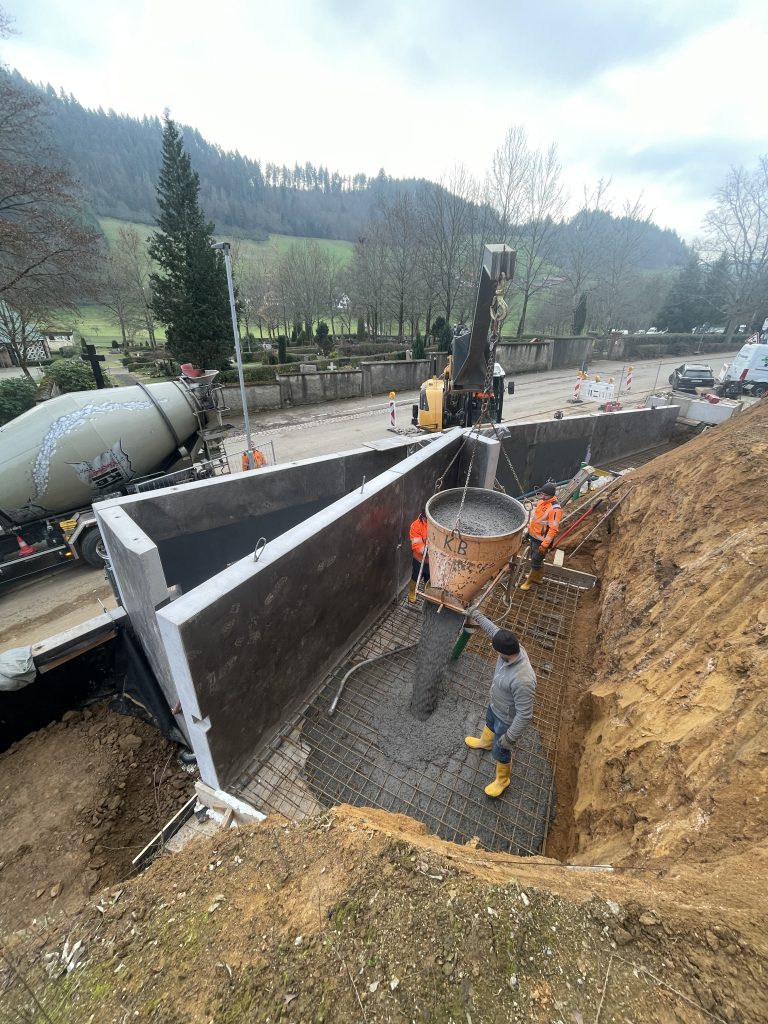

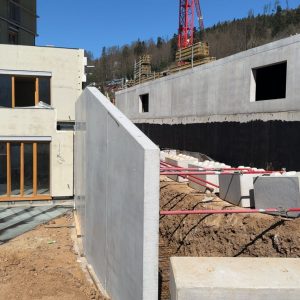

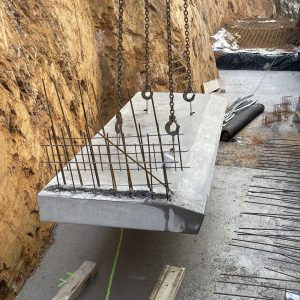

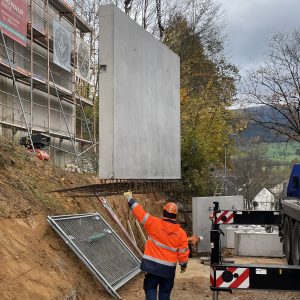

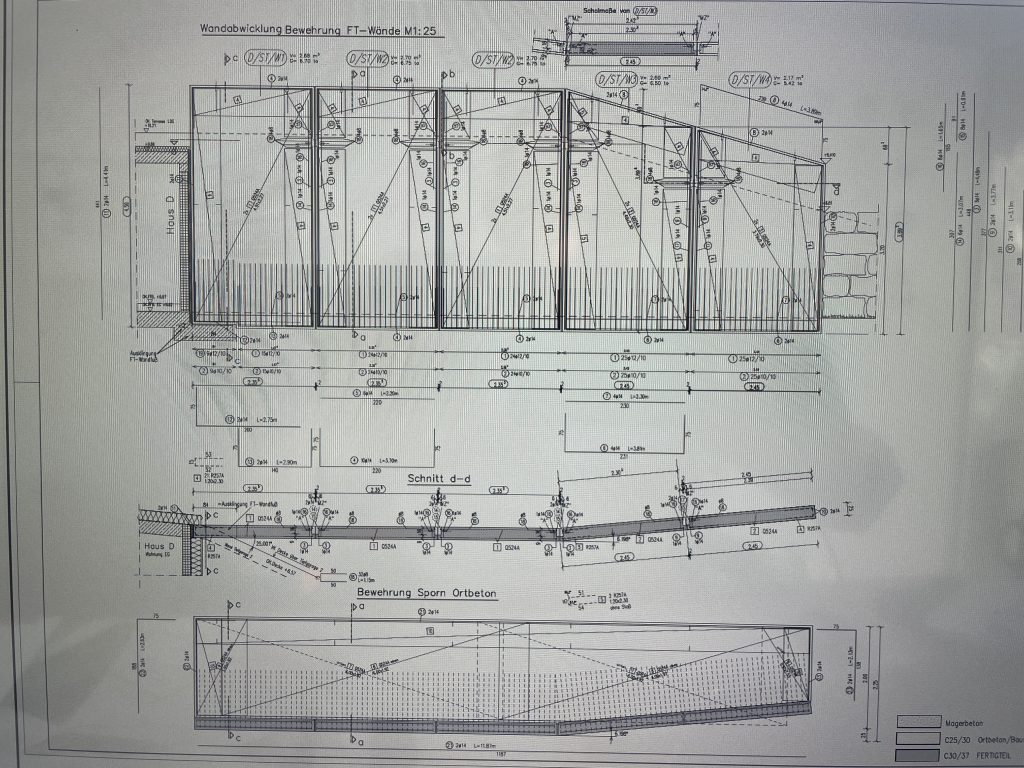

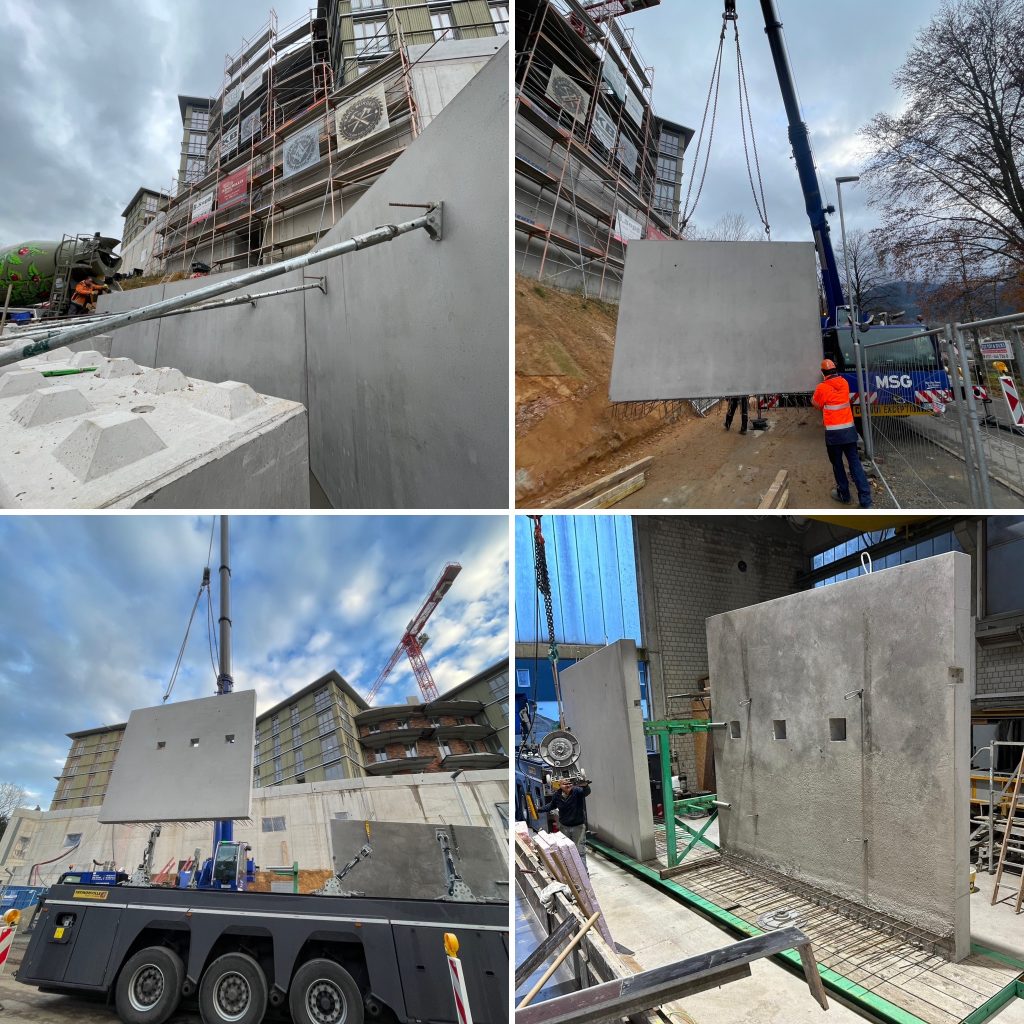

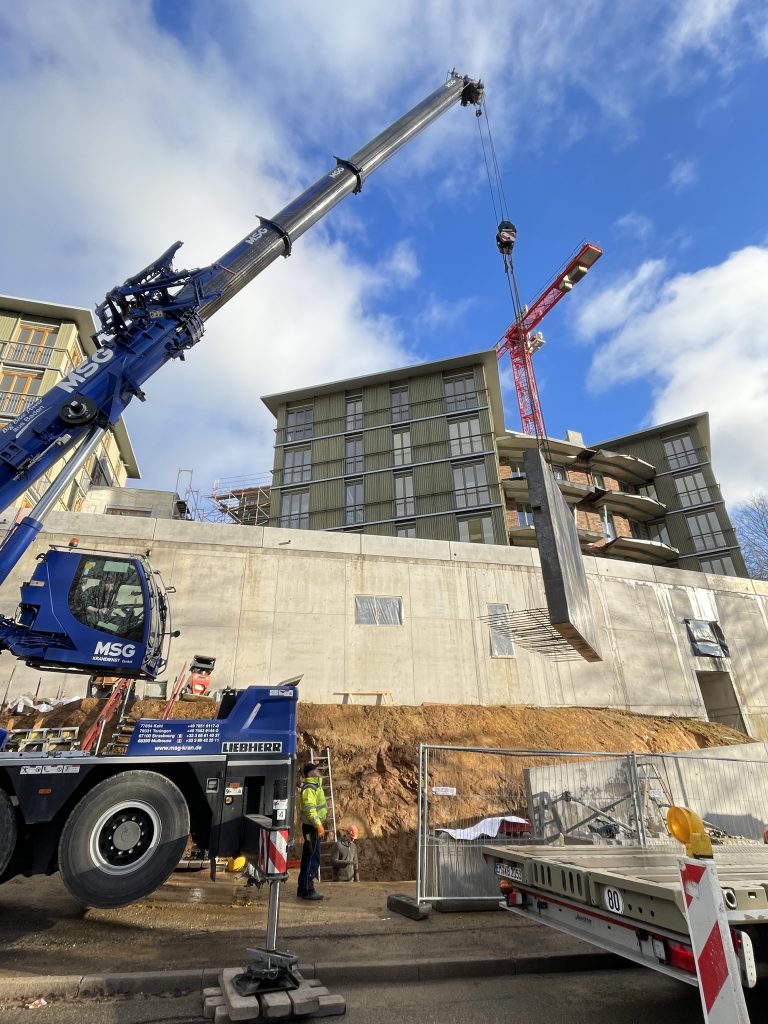

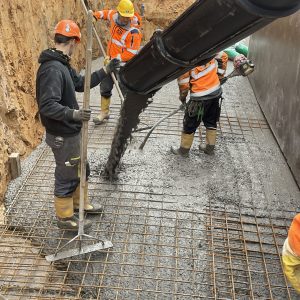

Zur Sicherstellung der gestalterischen Qualität und zur Einhaltung eines ambitionierten Bauzeitenplans fiel die Entscheidung auf den Einsatz von Vollfertigteilwandelementen. Diese wurden vor Ort über bereits montierte Anschlussbewehrung mit einem Ortbetonsporn ergänzt und übernahmen anschließend die Funktion der Hangstützwände. Mit dieser Bauweise konnten Wandelemente mit Längen von bis zu 6 m im Betonfertigteilwerk vorgefertigt werden, was eine weitgehend fugenarme Konstruktion ermöglichte.

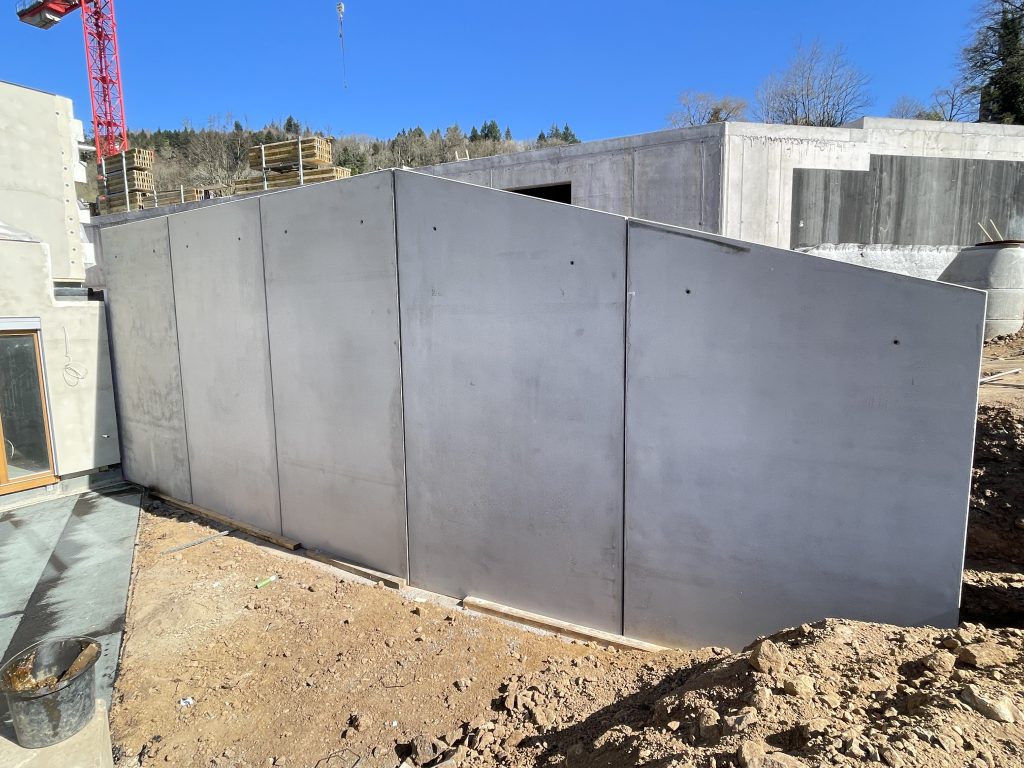

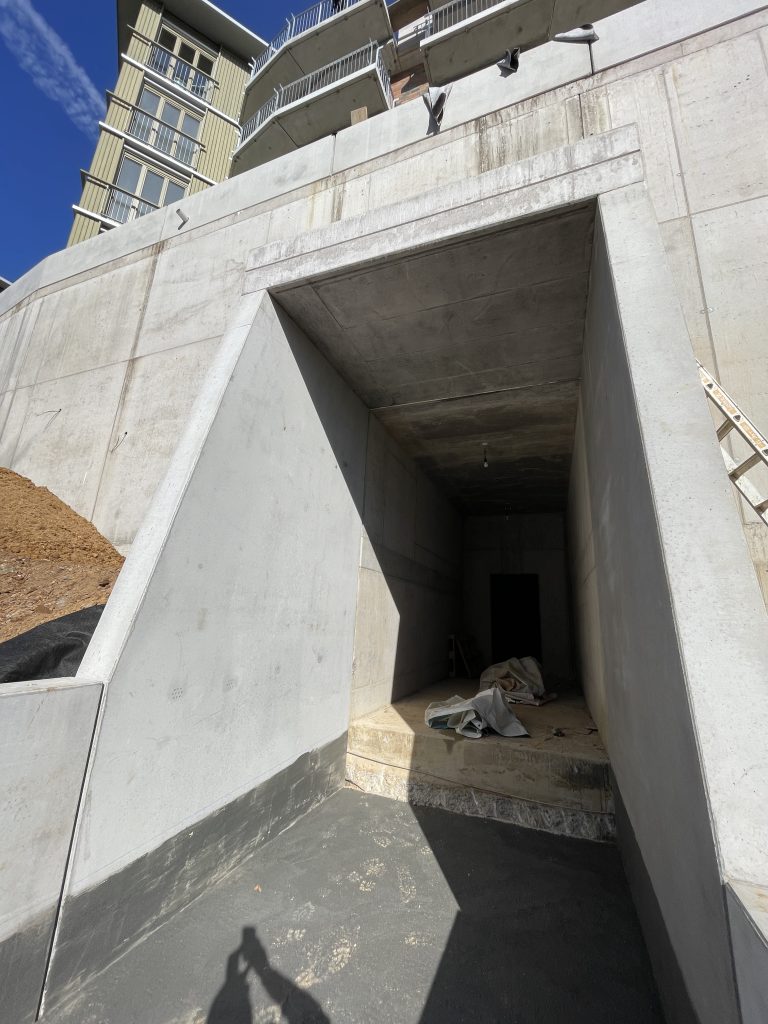

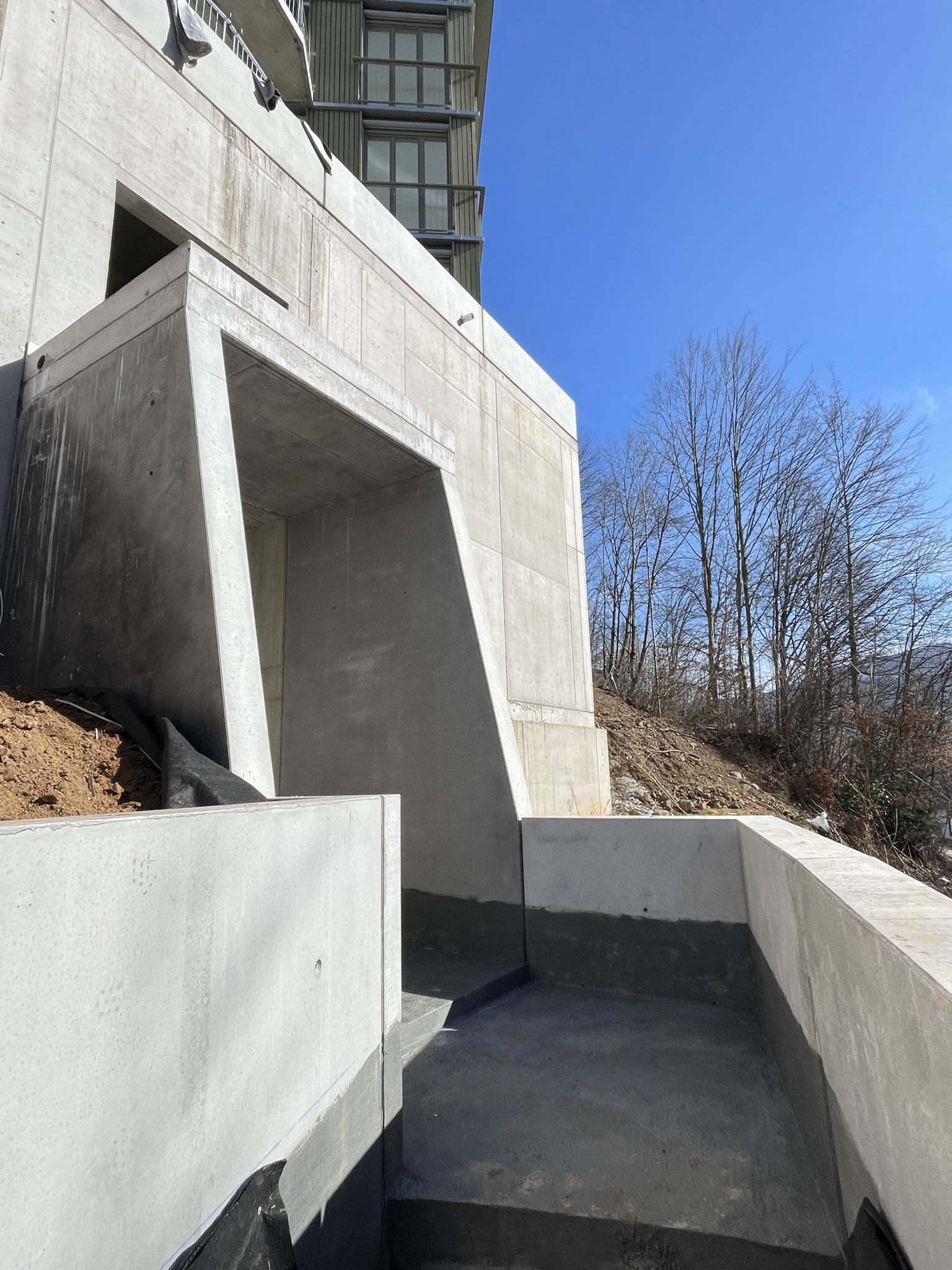

Ein besonderes architektonisches Highlight bildet das Eingangsportal des Tiefgeschosses. Auch die geometrisch anspruchsvollen Wände dieses Bereichs wurden als Vollfertigteile hergestellt und durch gezielte Ortbetonergänzungen zu einem geschlossenen Rahmentragwerk verbunden. An einer anderen Stelle des Bauvorhabens wurde eine geplanter Geländerversprung in gleicher Weise mit einer Stützwand aus Vollfertigteilwandscheiben und Ortbetonsporn errichtet. Um eine spätere Begrünung der bis zu 4,20 m hohen Stützwand zu ermöglichen, wurden in den jeweils rund 9 m² großen Wandelementen gezielte Aussparungen für die Bepflanzung vorgesehen.

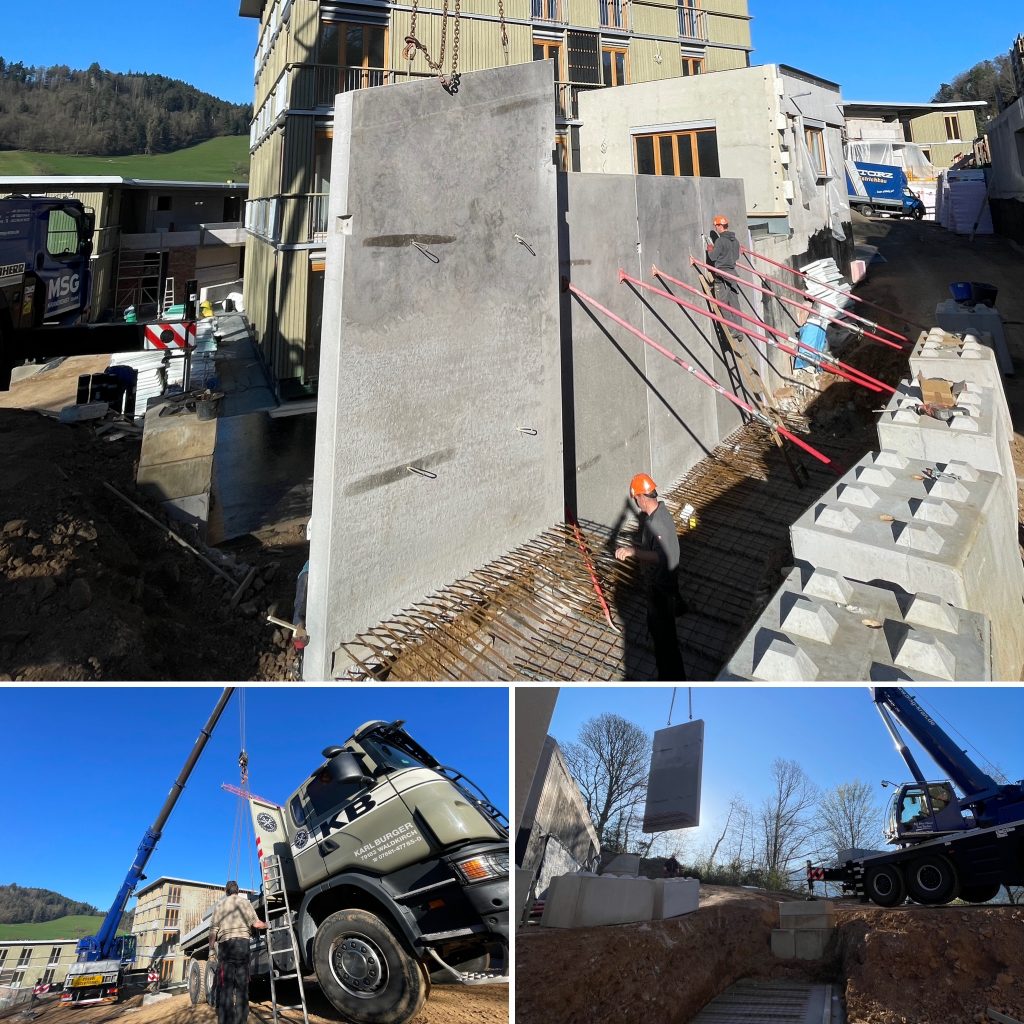

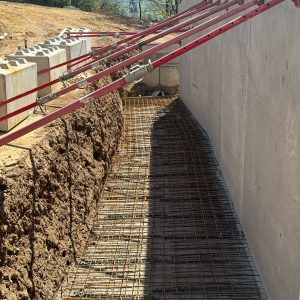

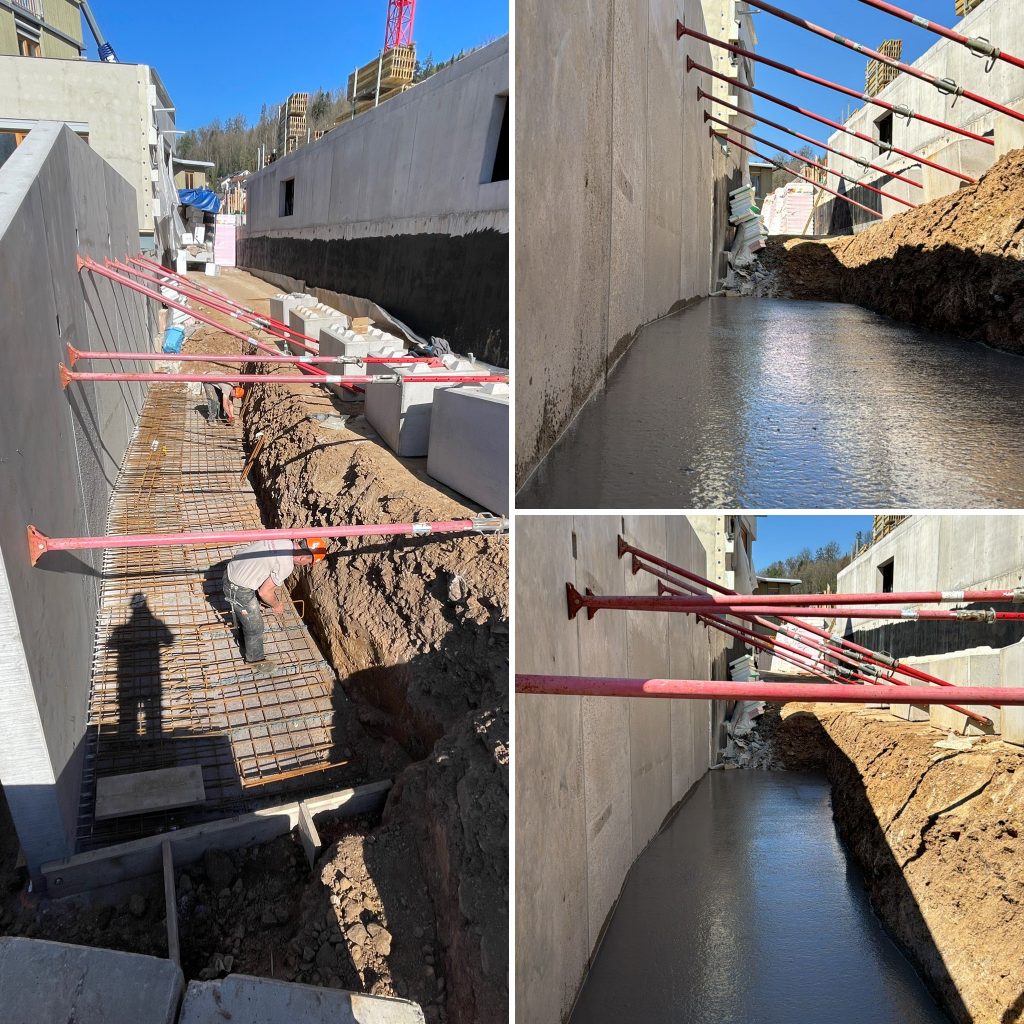

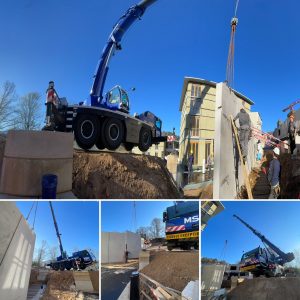

Die hohe Vorfertigungstiefe gewährleistete eine gleichbleibend hochwertige Sichtbetonoberfläche und trug maßgeblich zu einer deutlichen Verkürzung der Bauzeit bei. So konnte eine Stützwand mit einer Länge von 12 m und einer Höhe von 4,20 m innerhalb eines halben Arbeitstages vollständig versetzt, exakt ausgerichtet, der Sporn bewehrt sowie die erforderliche Ortbetonergänzung ausgeführt werden.
